“两交一直”特高压工程陕西段进入全面建设阶段

2023年09月04日

本报讯(见习记者 古晓娟)11月4日上午,“两交一直”特高压工程开工动员大会在京召开。国家电网公司董事长、党组书记刘振亚宣布三条特高压工程正式开工。我省在陕西省电力公司同步召开电视电话会议,陕西省委常委、常务副省长江泽林等领导出席会议。据了解,陕西省是“两交一直”中宁东-浙江特高压直流工程途经六省区之一,目前,陕西段已进入全面建设阶段。

落实国家大气污染防治行动计划

“两交一直”即“淮南-南京-上海、锡盟-山东、宁东-浙江”特高压工程。

“两交一直”工程是国家大气污染防治行动计划12条重点输电通道中首批获得核准并率先开工建设的特高压工程,标志着特高压电网进入全面大规模建设和加快发展的新阶段。该工程总计投资683亿元,新增变电(换流)总容量4300万千伏安(千瓦),新建输电线路4740公里,全部于2016年竣工投产。

发展特高压电网,对于保障我国能源安全、推动能源结构调整、改善大气环境等具有十分重要的意义。2017年,大气污染防治行动计划重点输电通道全部建成投运后,华北电网将初步形成特高压交流网架,每年可以减少发电用煤2亿吨,减排二氧化硫96万吨、氮氧化物53万吨、烟尘11万吨,可有力支撑受端地区节能减排和大气污染治理工作。

工程建成后,可向京津冀鲁、长三角地区增加送电能力2600万千瓦、增加电量约1500亿千瓦时,每年减少东部地区电煤消耗7000万吨,减排二氧化硫35万吨、氮氧化物18万吨、烟尘4万吨。

陕西段进入全面建设阶段

宁东-浙江特高压直流工程于2014年8月获得核准,途经宁夏、陕西、山西、河南、安徽、浙江6省(区),线路全长1720公里,工程投资237亿元,计划2016年建成投运。

途经陕西省的宁东(灵州)-浙江(绍兴)特高压直流工程,陕西段线路长346.2公里,途径榆林市定边县,延安市吴起县、志丹县、甘泉县、富县,由宜川县进入山西省。

为落实好国家电网公司关于特高压工程建设的有关要求,陕西省电力公司迅速成立了以公司总经理为组长的特高压建设管理领导小组,全面负责陕西境内特高压电网工程的建设管理及属地协调工作。领导小组下设特高压办公室,专职落实特高压工程建设的有关要求。

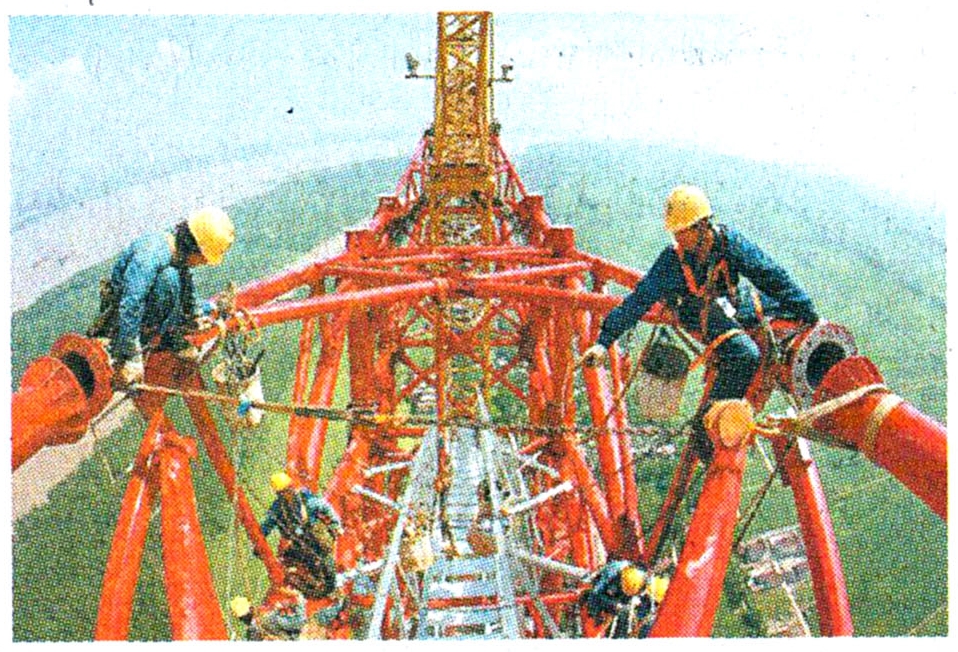

10月4日,该工程陕西段已全面开工建设,5家施工单位相继开展了首基试点工作,全面落实试点先行,确保质量工艺标准统一。目前,陕西段已完成基础浇制5基。

据悉,该工程是陕西省特高压工程“2交5直”、“4站7线”开工建设的首个项目,也是榆林地区首条最高电压等级直流输电线路,工程计划于2015年12月全线架通,2016年4月投入运行。

上篇:依法维权 工会责无旁贷
下篇:图片新闻
分享到

© 2023 陕西工人报
制作单位:53BK.com

↑ TOP


http://szb.sxworker.com/Img/2014/11/2014110501-1.jpg
陕西工人报
http://szb.sxworker.com/m/content/2014-11/05/104170.html
陕西工人报电子版
