“此次抢修要赶在‘三夏’之前完成任务。大家有没有信心?”
“有!”这是陕西送变电应急抢修公司队员为抢修改造“四站六线”最后的表态誓言。
自今年3月以来,由省发改委部署的加强陕西电力一体化管理,覆盖110千伏供电至省内边沿县镇地区,断开省外电源供电系列工程正在紧张有序地施工着。
度电必争 协调关系推进抢修施工
工程所在地咸阳地区的长武县、彬县,位于陕甘交界处,陕西送变电工程公司积极响应陕西电力公司要求,组织两级应急抢修队伍,科学运营管理,度电必争推进抢修任务,分秒必争确保该工程顺利完工,为地方经济发展提供用电优质服务。
为推进咸阳地区“四站六线”进展,面对工程任务大、施工环境复杂、安全风险极高、停电工作协调难等问题。工程抢修期间,省电力公司领导组织力量协调相关工作,断开省外电源停电环节,为施工有序进展做出鼎力协助。
“这个110千伏改造工程很特别,麻雀虽小,五脏俱全。”该公司电力安装公司项目经理李全胜说。该线路有六条线路工程包括长亭线110千伏分路π接彭公变电站、以及彭公变电站双回线路2.77千米等线路。接续电缆繁琐、工作量大,罗峪变电站至亭北变电站光缆14.2千米,就近的彭公变电站进出电缆71米共6条。110千伏双回电缆铺设771米共6条,还有10千伏、3万5千伏电缆十余条线路犹如蜘蛛网般复杂。特别是线路施工、跨越带电线路、办理停电命令,手续多、时间紧、任务重,大家时刻都忙个不停。
分秒必争 精心策划紧张有序施工
走进长武县工业区,“这里煤矿较多,就近的发电厂多,优化电网结构势在必行。”李全胜解释说。
110千伏亭北站施工现场,位于长武县工业园区不远处的马路边,施工人员正在展放电缆,整个电缆沟道呈字母Z字形状,像一条长龙卧在马路旁。从亭北变电站出发80多米电缆管道延伸至马路边,直线拐角沿马路边方向一直向前600余米,再一个直角通向马路对面的14号塔,延伸至罗亭线路,切断了亭口变电站外接供电线路。由地面4米多深埋有长2.5米、直径1.8米的圆形管道紧密相连。电缆井里,大家正在热火朝天地忙活个不停,入口处直径为10公分的大电缆正在慢慢向电缆沟道延伸移动,圆形管道里施工人员双手护送着电缆向前挪动,出口处绞磨卷扬起钢丝绳拖动着沉甸甸的电缆向前展放。
“注意电缆不要被磨损!电缆行走不要偏离滑车!”管道里施工人员的报话机喊个不停。为了防止电缆不被磨损,沟道中铺满了麻袋、彩条布,电缆支架四五米一个,所用支架共有上百个。沟道里有几个拐角滑车支架不好固定,必须有几个人守候看管,有问题就通过报话机随时喊停。
沟道里施工人员多,通氧时刻不能马虎,几个鼓风机给管道中不停地供着空气。天气炎热,沟道中很闷热,脸上滚下汗来只是用衣袖擦一下,大家干活热情高,手上磨出好多血泡、血口子都无暇顾及,贴上创可贴,继续干活。
“打通地下管道时最为艰辛。”李全胜说。为了使地域文化不被破坏,通往长亭变电站拐角处是一个牌坊,马路边是一排居民住房,李全胜想,用大型机械肯定不行,只能采用半机械开挖打通管道来解决这个问题。用一个长2.5米、直径1.8米的圆形磨具打通管道,需要液压顶置模具在沟道里慢慢向前移动,利用人工挖土取土,按照一个管道出土8.1方计算,跨公路、牌坊两地近180多米长的管道的土方量达1500方,都是用人工推车向外运输,人力一点一点往地面吊,就这样经过22天完成四段沟道打通任务,“打通最后一段管道时,大家的手不知磨破了多少血泡,蹭破了多少血口子,没有一个人有怨言,每个人的脸上都露出坚毅的笑容。”李全胜说,“这一段沟道也是几次对水文、地质等环境了解和测试后下定决心开挖完成的,地下安装管道总数达130个。”
110千伏罗峪线8号、9号铁塔附近,李全胜指着该线路说道:“9号铁塔全高61米,跨越的线路就有几处,其中8号塔下就有一处是10千伏带电跨越。”说完他又嘱咐带电跨越施工人员一定要注意安全。
毫厘必争 科学管理确保三夏供电
“改造工程复杂多变,任务大、时间紧,抢修工程的四站为110千伏新民化变电站、罗峪变电站、大佛变电站、彭公变电站。”该公司变电分公司项目经理蒋晓辉说。四个110千伏变电站呈分散式布局,地处长武县、彬县两地,各站相距约35至90多公里,每天往返几个站就要近200多公里,中午吃饭就是个大问题,尤其是在改造大佛变电站时,任务紧时都是自带干粮和水,一干就是一整天。为了早日完工,大佛变电站距离县镇较远,道路难行,工程任务多,蒋晓辉调集主力人员崔鹏、庞国平、刘延选,来该站展放导线,安装调试一次、二次等设备,每个人都是一身多职,使得大佛变电站早日完工。
“彭公变电站是个开关变,该站肩负着重要的角色。”该公司项目技术负责人许海潮说。彭公变电站是澎亭线的接入点又是澎长线的输出点。彭公站内这个小小的110千伏变电站正忙得热火朝天,靠近变电站左侧,该公司土建分队已做好了出线间隔,土建工人正在做扩建,围墙已经有一米多高,地面铺着整齐又平展的地砖。许海潮指着已经新建好的110千伏间隔说道:“这个间隔的建成可不是那么简单,为了这一片地方不知跑了多少次进行征地协调。”在进线位置,施工人员正在为新增的开关安装支架、调节螺丝、调试地刀及开关灵活性。进入控制室内,二次接线施工人员正在测试调试数据。
目前,该工程从4月11日已经相继完成新民化变电站的化王Ⅰ、Ⅱ线间隔进线,4月30日完成大佛变电站的佛王Ⅰ、Ⅱ线间隔进线,5月29日完成罗峪变电站罗亭Ⅰ线间隔进线,彭公变电站的彭亭线Ⅰ线间隔进线是最后一个完成的项目,已经全部接入国网陕西电源。
6月7日上午,彭公变电站准备带电现场,安全员庞国平、技术负责人刘延选默默地注视着测试屏,随着一声带电命令传来,主控屏显示带电指数均正常,此刻,“四站六线”全部带电顺利投运。 (阴西鹏)

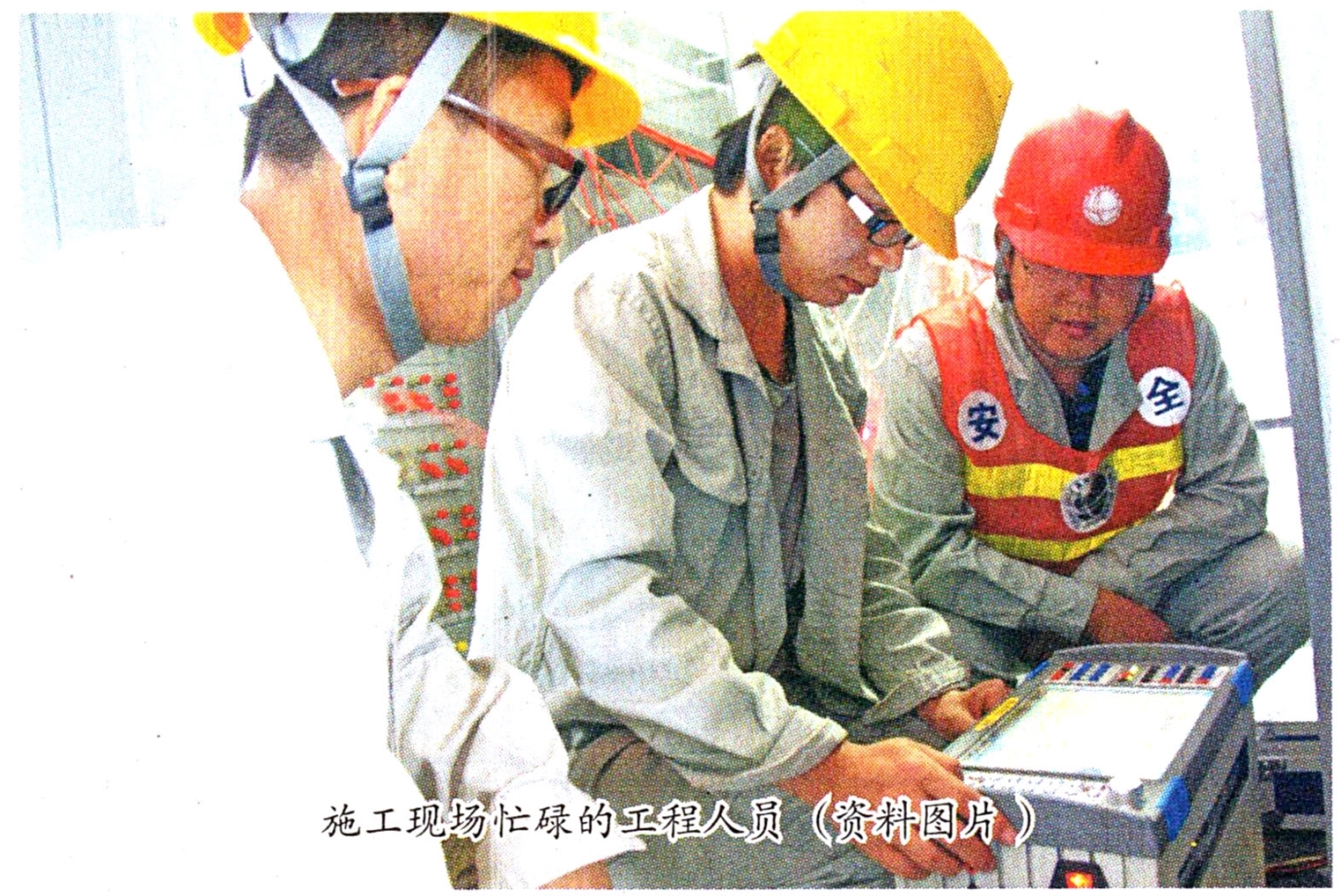

施工现场忙碌的工程人员(资料图片)
