开历史先河 创世纪壮举
——西安市黑河引水续建工程建设纪实
文/刘军 张永亮 杨博 赵一扶
西安,古称长安,位于关中平原中部,北临渭河,南依秦岭,是世界四大文明古都之一。西安东有灞河、浐河,西有沣河、皂河,南有滈河、潏河,北有泾河、渭河,素有“八水绕长安”之说。
新中国成立后,西安迅速发展壮大,现在它不仅是陕西省以及西北地区的政治、经济、文化中心,而且它是中国主要的机电、纺织、国防和教育科研基地。
正是这样一个城市,在向现代化世界大都市行列迈进的时刻,遇到了严重的用水困难,曾经单一的依靠地下水源供应用水,不仅造成了城市的工业生产、人民生活用水困难,而且由此而造成的一系列地质灾害也十分严重。因此,解决西安城市用水矛盾迫在眉睫。经多方论证,最后决定在市辖周至县黑峪口筑坝,将黑河水引向古城西安供水。
黑河工程是一个跨世纪的伟大工程,是一个利国利民的幸福工程,是西安城市发展建设的大手笔。一期工程已于1990年实施,开始向西安供水,致使西安这个曾经全国闻名的“水荒”城市,在2000年全国大小300个城市缺水的情况下,却唯西安没有水忧!

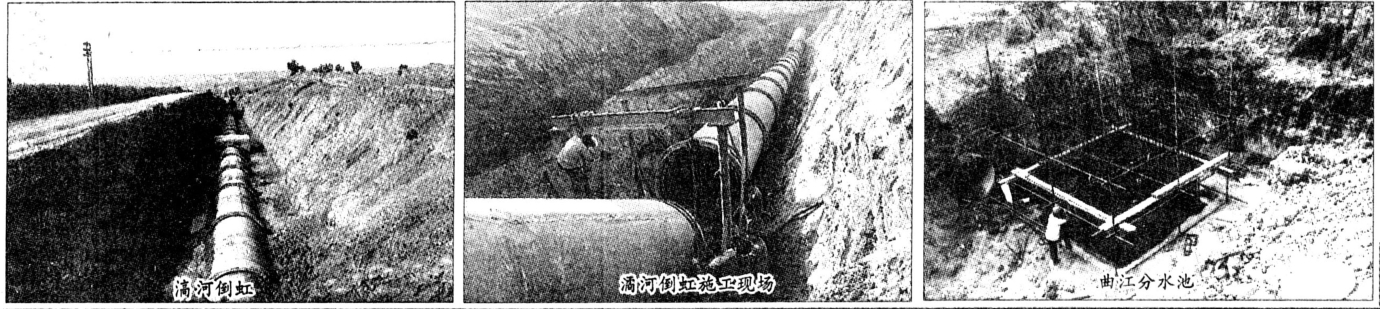

续建工程主要由箱涵、隧洞、渡槽、倒虹、汇流池等多项工程组成,其共分两段。上段自黑河总干见子河分流池取水,每秒3.7个立方米流量,经滈河倒虹,神禾塬隧洞、潏河倒虹、少陵塬隧洞止曲江水厂;下段由一期工程进入曲江水厂箱涵中破管分流、汇合至曲江配水站配水水厂,以每秒钟6.3立方米的流量,经曲江隧洞、曲江倒虹,向南郊水厂供水,日保证供水55万吨。续建工程,全长21.67公里,总投资约1.9亿元。
续建工程是黑河引水工程的深入和继续,是为进一步提高城市供水量,适应未来发展谱写的一个新的篇章。曾经的一期工程开工建设引人注目,如今的续建工程开工建设意义更为重大。为建好这一工程,为了全市人民的重托,西安市水利局成立了以局长延立章为首的建设指挥部,抽调精兵强将,并任命袁瑞民为处长、党战奎为常务副处长,组成了黑河引水渠道续建工程建设管理处。他们年轻有为,思想意识新,工作能力强,作风顽强,处理问题认真果断,不但有极高的思想和政治觉悟,而且工作责任性极强,在他们及班子成员领导下,续建工程建设展开了全面决战。
加强管理 保证工程实施
续建工程,黑河引水续建工程建管处,严格按照国家有关规定,制定完善了各项组织管理制度和措施。工程招标,他们按国家关于基础设施工程实行招投标的办法,公开向社会招标。在社会监理和业主负责制的有关规定下,在市招标办指导下,从严把关,精心批选资质深、实力强、施工经验丰富、信誉好、质量工期有保证的施工队伍及监理单位,并于1998年12月迅速开工建设。

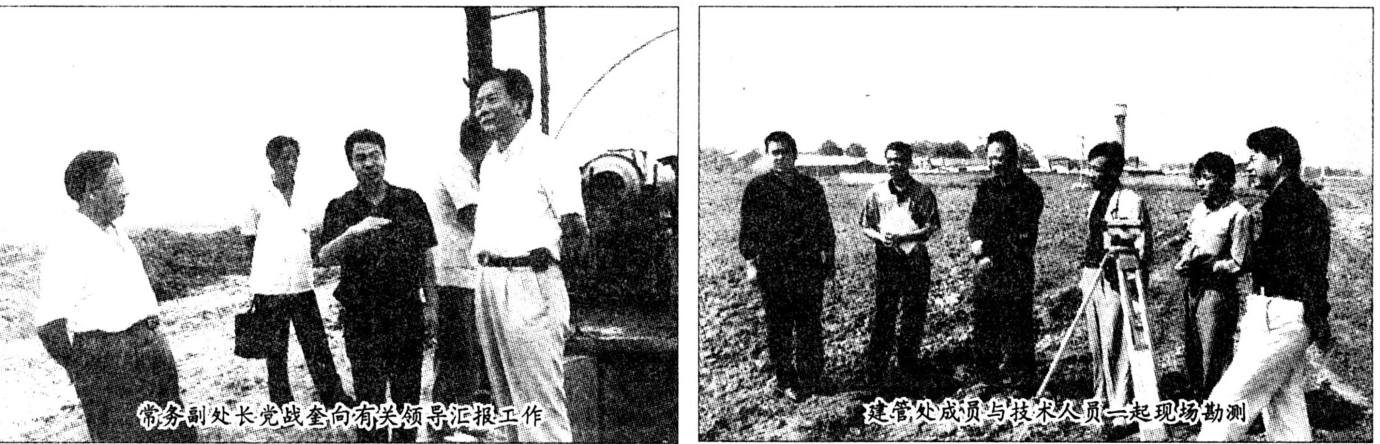

由于续建工程战线比较长,隧道洞涵多,周边环境比较差,因此开工后困难很多,建管处同志总是经常工作在工地现场,随时随地解决问题,当工程要进入城市规划后,涉及到要服从城总体规划等问题,同时工程又经过三个村庄及几条主要交通道路,这其中包括7个工厂和130多户居民住宅,组织协调,折迁征地做思想工作等困难很大。建管处多次协调,会同有关部门查阅资料,外出调研,不辞辛劳,圆满地解决了各种矛盾和问题,为工程建设辅平了道路。
精益求精 确保质量
百年大计,质量第一,该工程建设,建管处视质量是生命。加强制度落实,确保工程质量。建管处首先注重以人为本,努力提高参建单位职工的质量意识。与此同时他们与工程监理部制定了24种表格,另委托质量认证单位CAM,跟踪质量检测,最后委托有资质的单位进行综合检测。严格质量标准。所有参加施工的单位质量全都实行一票否决制,并实行内部三检制度,各工序工程完成后,必须有监理工程师签证后方可进行下序工序。
考虑到材料对工程质量的影响因素。建管处从严要求,监理站严格把关,工程所用材料在保证质量的前提下,尽量全部使用名优产品。其中用量最大的水泥由雁塔水泥厂供应,管径两米的予应力砼管由红旗水泥制管厂制造。以管道为例,自开工后,由于在材料使用上把关严,所以已完成工程中的十几个试压段,近万米的管道经闭水等试验,强度和严密性等指标全部达到和超过了国家规范值。
续建工程建设,建管处的“严”不仅仅体现在材料采购上,而且从材料检验、模板安装,钢筋绑扎、砼拌合、焊缝、防腐直到完工,每一个细节都有严格要求。例如在砼施工中引进一种称做WB—Ⅱ型的止水材料,除进行考查外,在工地做了摸拟试验,直到求得了操作规则后才进行使用。
狠抓重点工段工程建设,确保工程进度。少陵塬隧洞工程建设,总长5400米,设计为2.5×2.5m马蹄型钢筋砼断面,地面以下埋深10—51米,其中洞轴线在地下水位线以下即有3700米,最大埋深在水位以下35米。该隧洞不论是长度还是输水能力、洞径在陕西都名列前茅。然而,其成洞条件却最差。在开工之前,建管处就和监理、设计、施工单位仔细研究了施工组织设计,讨论了施工方法及可能发生意外情况的对策,施工中由于地质复杂,困难很大,建管处先后三次邀请有关专家学者咨询讨论,出谋划策,解决难题。最终通过试验采用短掘进忙排水方法,在2100米沿线设布90米深,凿深井135眼,增加设备,连续排水7个多月解决了问题。除此又解决了30多次隧洞顶部严重塌方的掉顶现象。这些事故往往在深更半夜或节假日发生,建管处总是及时出面召集有关单位,积极认真解决问题。
曲江倒虹工程建设,由于受周边环境因素制约,既要保工期,又要保质量,所以是续建工程中的又一个重大难题。按常规,如果用钢管顶进,国内有成功经验可以借鉴,但钢管耐腐蚀性能差,焊接后刚性增强,缺乏柔性,不适应西安地区地沉地裂等特有的地质环境,亦不能适应黑河水温冬夏20℃温差热胀冷缩变形,从质量目标的眼前和长远考虑,常规办法行不通,而采用复杂技术,又势必增加工程费用等。为此建管处从国家和人民利益的大局出发,在市局领导的关心支持下,不辞辛劳、积极主动工作、开拓创新,又一次多方邀请国内有关专家,并多次开会研究论证,最终试验成功,解决了这一影响工程进度和质量的重大技术问题。确保了施工单位的施工进度质量。后经有关方面检索,该技术的应用,在国内尚属首创,并在国内处于领先的水平,填补了国内一项空白,引起科技同行的关注。工程完工后,经市科委鉴定为优良工程。
精心组织 确保工期进度
在保证工程质量的同时,必须加快工程进度,这是市政府关于黑河引水续建工程总体建设目标的要求,也是市水利局领导的要求。为此,建管处精心组织参加工程建设的施工、设计和监理等有关单位,共同研究分析工程建设中的困难,为确保工期,他们果断组织实施了全线百日劳动竞赛活动。
该竞赛活动,市局局长延立章、副局长孙英茹等领导继续给予了充分肯定。延立章局长深入工地检查工作,并认为这是一个重大创举,是“三讲”精神的具体体现。该竞赛活动参建单位积极响应,各施工队非常重视、设计、监理两个分部都给予了密切配合。参加建设的六个施工队伍,以各种不同的组织形式,落实贯彻,周密细致的安排了八、九、十三个月的施工计划,他们提出了“保质量、促工期、战酷暑、安全生产、文明施工,大干一百天为西安人民做贡献”口号,一时间工地上决战高潮此起彼伏。
各施工队伍及设计、监理、测量、等单位积极紧密协作、解决问题不过夜,有的单位精心调进实力最强的队伍,增加人员力量、有的不惜投入资金增加设备,有的打破以往季节休工习惯,有的单位甚至将原来八小时三班制改为四班六小时,使每个作业人员在工作时间都能保持高效率工作。技术、业管、监理等部门的全体人员都下到了工作面,跟班施工,并按常规增加有关人员。
九月中旬到十月底,阴雨连绵,给施工造成了极大困难,几个隧洞施工单位都在井口以上工作,大家不怕苦和累,堆土区内浇筑砼施工道路以搭设雨棚保证,并在雨天正常施工。与此同时,为了抢工程,有的单位甚至不惜人力物力向沟槽及道路上铺设了上千方砾石。承担某隧洞施工的单位,地下水位高,地层成洞条件差,为了及时抢工浇筑砼,他们宁可动员用人力往1000米以外冒雨搬运材料,也不愿误施工工期,经过上上下下拼搏努力,劳动竞赛的前3个月时间,就完成了全年任务的60%,取得可喜的成绩。
齐心协力 创造辉煌业绩
黑河引水续建工程建设,省市政府领导及各有关业务部门领导极为关注。省水利厅李润镇副厅长等多次来工地调查研究工作:市长冯煦初、副市长孙清云多次来工地检查指导工作,并亲自出面协调解决问题。市财政局、市建委、黑河渠道管理处、市水利局,以及铁道部的有关领导,都为工程的建设做了大量的具体工作,除此还有省、市其它部门单位、工程所在地政府和人民都给予了工程建设以极大的关怀支持并提供方便。
正是在这许多单位和领导的关怀下,黑河引水续建工程建设管理处不辱使命,在年初他们提出了增强使命感,开创新业绩。年底,他们又提出了行百里而半九十,始终确保各项工作稳步前进。与此同时他们又开拓进取,克服资金紧张等一系列困难,夜以继日,奋战在前沿一线,忘我工作,取得了辉煌业绩。
目前,工程建设各方面工作良好,进展顺利,总工期30个月,计划2001年5月完成,现少陵塬隧洞上半15公里已于2000年12月15日全线贯通,其它工程也在快马加鞭的建设中,全线工程可望提前到2001年3月完工。其中的工程质量也受到了有关领导、管理部门、监测等单位的肯定表扬。2000年12月9日,由西安市科委主持并组织的全国知名专家学者十数人,对建管处所采用的黄土地层砼钢套筒压力管道顶管施工技术作了技术鉴定,该项技术属国内领先,填补了国内这一领域的空白。其它相关技术,建管处亦在进一步总结之中。
昔日八水绕长安,今日黑河之水入古城,这是一个世纪壮举!我们期待着这个伟大的工程早日全面完成竣工。
我们祝愿未来的古城西安自然环境优美宜人,城市发展建设灿烂辉煌!
