——延炼公司醋酸仲丁酯项目建设纪实

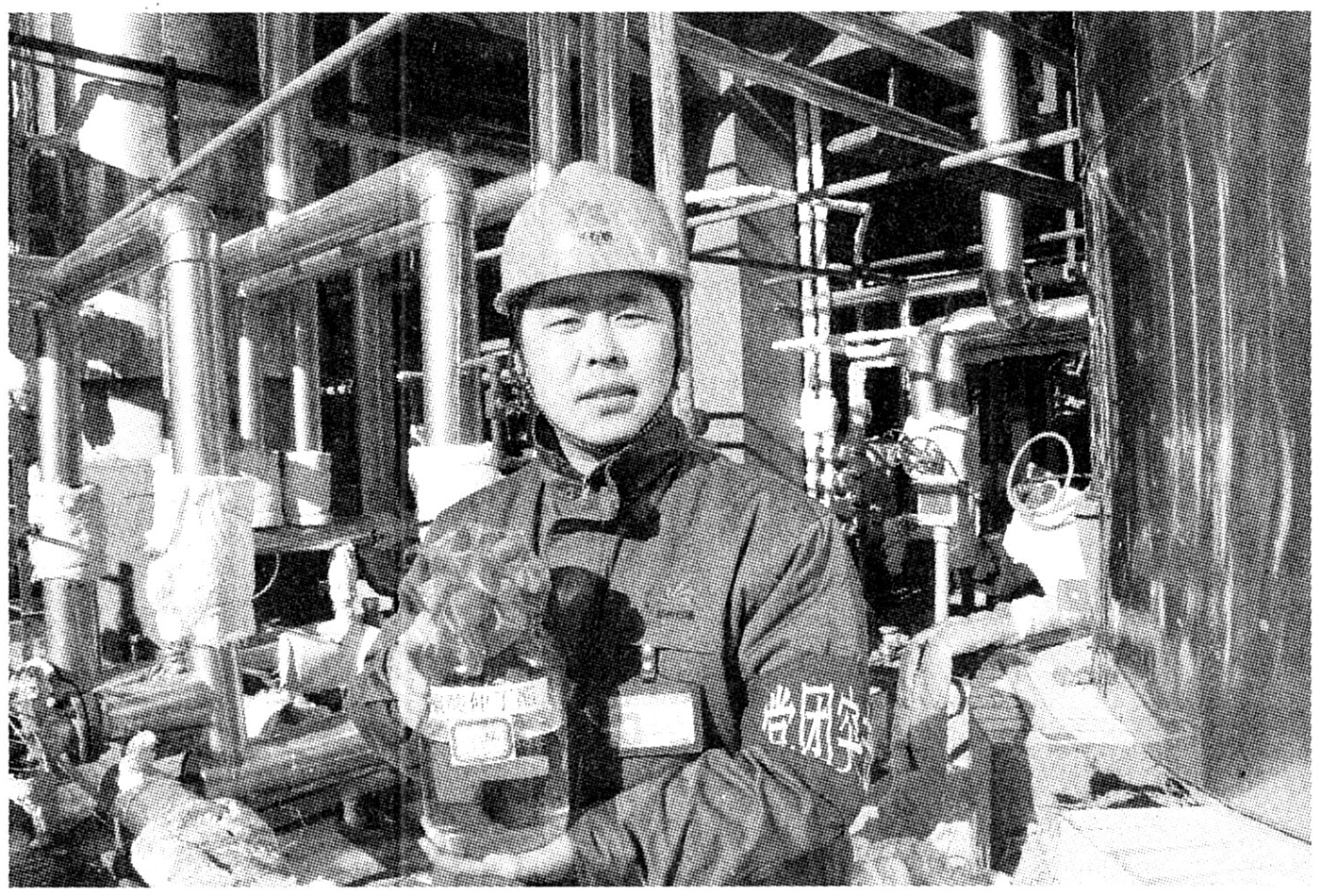

11月28日,延炼化工车间醋酸仲丁酯装置试车现场爆发出了阵阵欢呼声,兴奋洋溢在每一个人的脸上。因为这一天该厂刚刚建成的7万吨/年醋酸仲丁酯装置试车产出了合格的醋酸仲丁酯产品,这标志着延长石油产业多元化发展战略又迈出了重要的一步,也填补了西北地区不能生产醋酸仲丁酯产品的空白。同时也创造了延炼项目建设史上的新速度,因为该项目从破土动工到产出合格产品仅用了短短的八个月时间,堪称国内同类项目建设的奇迹。
延炼7万吨/年醋酸仲丁酯项目概算投资21995万元,主要由工艺设施、生产辅助设施、循环水三部分组成。延炼醋酸仲丁酯装置是我国西北地区建成投用的第一套装置。该装置是将MTBE装置产出的醚后碳四和新鲜醋酸合成一种绿色新产品——醋酸仲丁酯,既能有效提高汽油的辛烷值,又可作为溶剂、化学试剂,在调制香料、涂料及医药等方面用途广范,经济效益可观。
群策群力攻克施工难题
“冰冻三尺非一日之寒”。醋酸仲丁酯装置建设在技术要求高、施工难度大、时间紧、图纸和设备不能及时到位等诸多不利情况下,能在短短的八个月时间内建成投产,靠得是集团、炼化等各级的正确领导和大力支持,靠得是延炼科学的管理和过硬的建设队伍。
2013年3月底项目开工建设,首先进行的地基处理便遇到了意外情况:正在紧张进行灰土机密桩作业的工地,突然出现了大量不明来源的地下水并伴有大面积淤泥层。为此,该公司会同设计、监理及施工单位共同研究,多次召开讨论会破解这一难题,但又一时无法拿出一个共同认可的有效方案。工程停止了三周,所有在场的人都心急如焚。4月15日,负责土建施工的延炼项目管理科郝完晓突然想到了一个人——一个在该厂项目建设战线上奋斗了二十余年、即将退休的老职工李怀清。可是领导又面露难色,年近六旬的李怀清患病住院治疗。出乎大家意料的是,当老李听到这一消息后主动来到施工现场,拖着虚弱的病体,进入工地勘察现场、分析水源、对照施工图寻找突破口。工程现场日夜加班,采用外围挖深坑降水位的办法,在坑基的旁侧挖九米的深坑将地下水抽走降低水位,将原地基淤泥挖出,堵源截流后,采用3:7灰土分层夯实至设计标高,渗水部位基坑四周也采用3:7灰土回填至设计标高,经权威部门检测后显示,相关工程质量完全达到设计要求。
埋头苦干拼出“延炼速度”
建设期间,延炼党政领导每天进入工程现场了解施工情况,现场解决施工难题,组织全厂各单位为醋酸仲丁酯项目开设绿色通道,给予项目建设最大的支持。
工程按照预定计划如火如荼进行着,然而让所有参建人员始料未及的是:百年不遇的极端高温、多雨天气在施工的黄金阶段6至8月份出现,给项目建设带来了极大影响。在7月份,装置温度高达39度,现场施工人员每天要工作12个小时,这对大家的体力和耐力是个极大考验,面对罕见的持续高温天气,延炼项目建设指挥部人员与施工单位调整施工时间,错开上午12点至下午15点的高温天气,采取提前上班、推后下班、中间休息的办法,既避免了高温也保存了工作人员的体力。为了防止职工中暑,现场为施工人员配备了绿豆汤、绿茶、矿泉水和医护人员,有效应对了高温天气对施工带来的不利影响。多雨的天气给管线焊接带来了极大困难,罕见的雷暴雨使施工现场泥泞、管线潮湿无法焊接,延炼项目组织各专业施工人员采用搭设防雨棚、关键基础搭设防雨堤,及时抽取浸泡在基础内的雨水及适时调整作业时间等措施。最大限度的将恶劣天气给项目建设带来的影响降到了最低,为项目的后续施工顺利进行积累了经验,超前完成了工期。
精益求精铸就优质工程
一个美好结局的背后是一串坎坷和艰辛的足迹。一项重大工程建设的背后渗透着建设者的汗水。工程建设过程中的加班加点和现场坚守意味着无私的付出。一项优质工程的建成要求现场施工精益求精。
在工艺管线专业安装施工中,项目管理科派出了具有近二十年施工经验的高级工程师张亚娥领衔四位女同志参与的工艺专业组,承担项目80%的工艺管线安装施工。
细节决定成败。由于醋酸仲丁酯装置工艺介质的特殊性,该装置工艺管线设计全部采用不锈钢管材防腐蚀管线,这些不锈钢管线单从外观看不出来它们有任何区别,但是它们的内置和用途差别很大,一旦用错将会造成不可估量的损失。由于管线标识在多雨和高温天气下都脱落了,所以必须加强检查,确保不出现差错。8月2日,技术组在检查管线时发现施工人员将外观一致,介质和用途不一的304、304L、316L、钛材管线等混在一起焊接,张亚娥与技术组人员当机立断,要求焊工停止作业,对所有已安装管线进行仔细勘察,发现法兰也有好多处焊错。于是她们立刻组织化建技术人员将焊接错的管线重新切割焊接,及时发现,及时解决。如何解决使化建焊工辨识管线这个难题?技术组人员在管线上标上不同颜色的色带,在现场醒目处和关键部位张贴色带辨识表,以便检查辨识。这一招还真管用,此后施工现场再也没有发现不同不锈钢管、钛材管线、法兰错焊的现象。
在试压中她们发现了焊缝泄露、管线裂缝等问题,都及时协调一一解决,为安全试车奠定了良好的基础。施工单位对张工的评价是:“把公家的事当自家的事干,我们看见她就紧张,生怕检查出问题要求返工,一点马虎都逃不过她的火眼金睛。”
10月30日醋酸仲丁酯项目建成中交后,延炼试车指挥部多次召开研讨会制定出详细、科学的试车方案和步骤。在试车中,延炼技术、机动、生产等相关单位派出骨干三班倒,24小时坚守试车现场,及时解决开车中的故障和困难。
截至12月12日,该装置已稳定运行15天,累计生产醋酸仲丁酯436吨。该项目的建成投用和稳定运行,必将为集团公司投产同类装置、进一步延伸化工产品产业链、提高企业经济效益产生良好的示范效果,积累宝贵的生产、管理经验。 (曹林慧)
