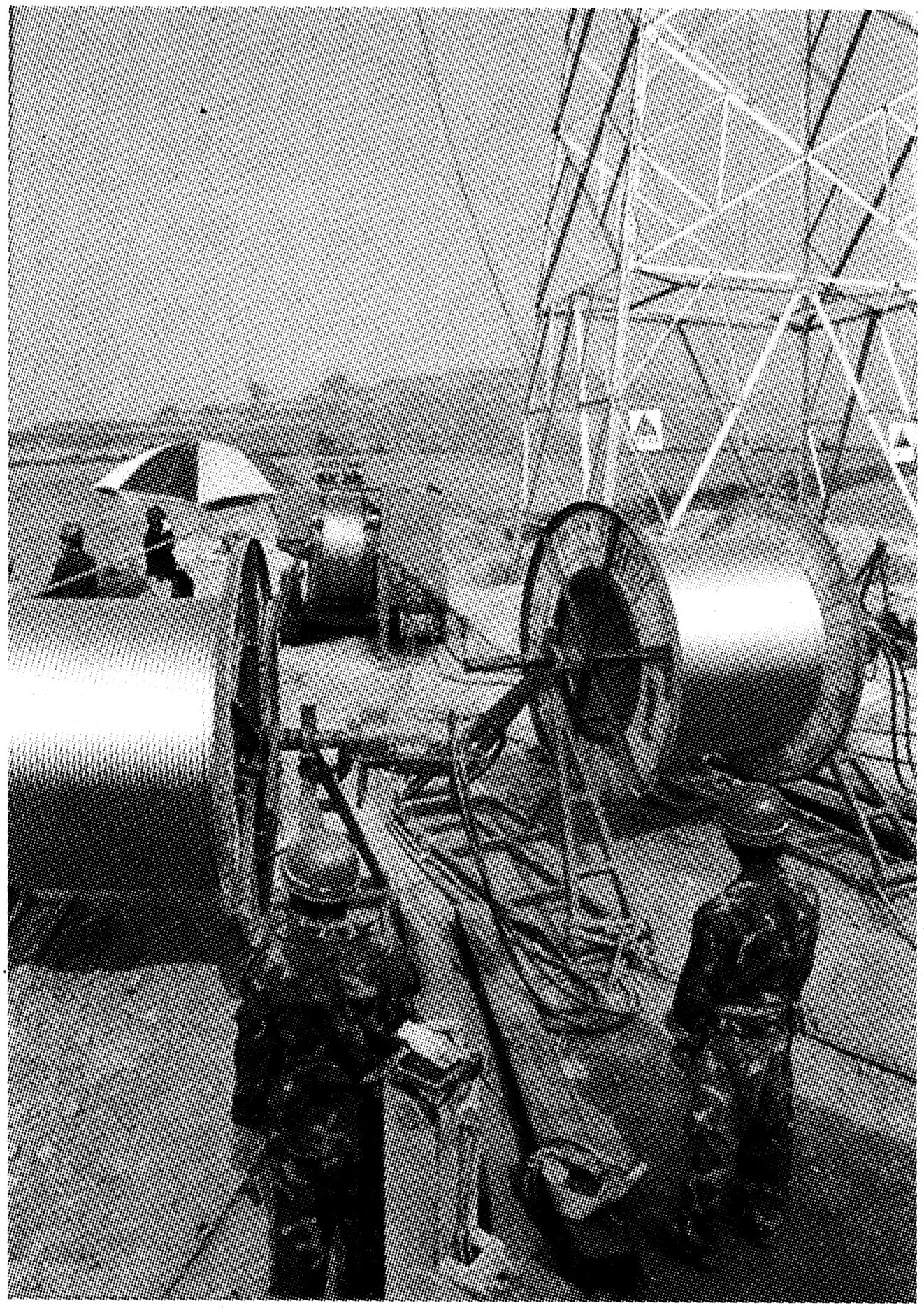

9月22日,330千伏大彬线第一场线顺利牵通。330千伏大彬线从大杨变电站起至新建的彬县变,全长78公里,新建铁塔203基,线路走径主要在礼泉、乾县、永寿、彬县境内。这条线路今年5月初开工,要求11月底完工。负责施工的陕送公司共投入了8个施工队伍,200多施工人员。该工程是陕西联网工程,建成后,可以改变地区330千伏电网结构,增强电网运行的可靠性,大大提高地区供电能力。 段炳坤 摄
